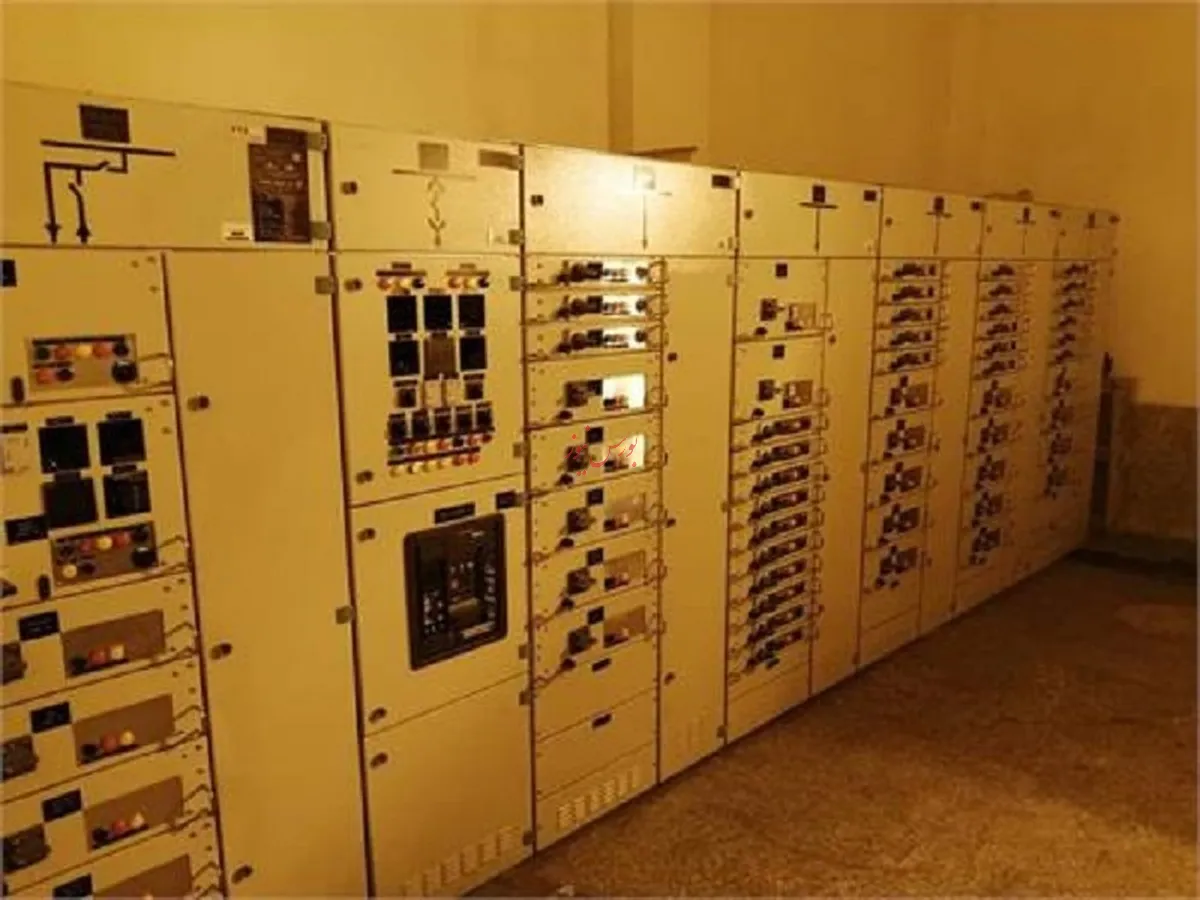

پروژه پست برق ۱-۱۰ با انجام آخرین مرحله انتقال بار گندله سازی ۲ به بهرهبرداری رسید
به گزارش بورس نیوز، میثم شهنیانی، معاون طرح و توسعه فولاد خوزستان اظهار کرد: عملیات طراحی و مهندسی پروژه احداث پست برق ۱-۱۰ مواد اولیه با سرمایهگذاری بالغ بر ۱۳۱ میلیارد تومان به روش EPC از سال ۹۸ با مدیریت پروژههای برق رسانی آغاز شد و پس از ۴۲ ماه تلاش و پیگیری و پشت سرگذاشتن شرایط تحریمی و چالشهای مختلف، به بهرهبرداری رسید.
وی گفت: در این پروژه یک دستگاه ترانس به ظرفیت ۴۰ مگاولت آمپر و سیستم DCS جهت کنترل و ثبت وقایع واحدهای گندلهسازی اجرا شده است.
شهنیانی در ادامه گفت: از جمله ویژگیهای این پروژه میتوان به: افزایش ظرفیت و پایداری برقرسانی به واحدهای گندله سازی، جداسازی سیستم تغذیه گندلهسازی یک و دو، امکان انجام تعمیرات بر روی ترانسهای قدرت پست ۱۰ و ۱-۱۰ بدون نیاز به توقف گندلهسازی، سیستم DCS جهت امور کنترلی و ثبت وقایع به منظور پایش تغذیه واحدهای گندلهسازی، نوسازی سوئیچگیرهای ۶.۶ و ۳۳ کیلوولت واحدهای گندلهسازی و استفاده بالغ بر هفتاد و چهار درصد از ظرفیت و توان تولید داخلی اشاره کرد.
۱۵ مهر ۱۴۰۲، ۱۰:۳۷
